Депутаты недовольны сроками дорожных работ в Липецке

Главный дорожник рассказал, что в адрес подрядчика выписано 4 претензии. Сегодня депутаты горсовета проводят выездное заседание комиссии по транспорту, дорожному хозяйству и благоустройству.

Главный дорожник рассказал, что в адрес подрядчика выписано 4 претензии.

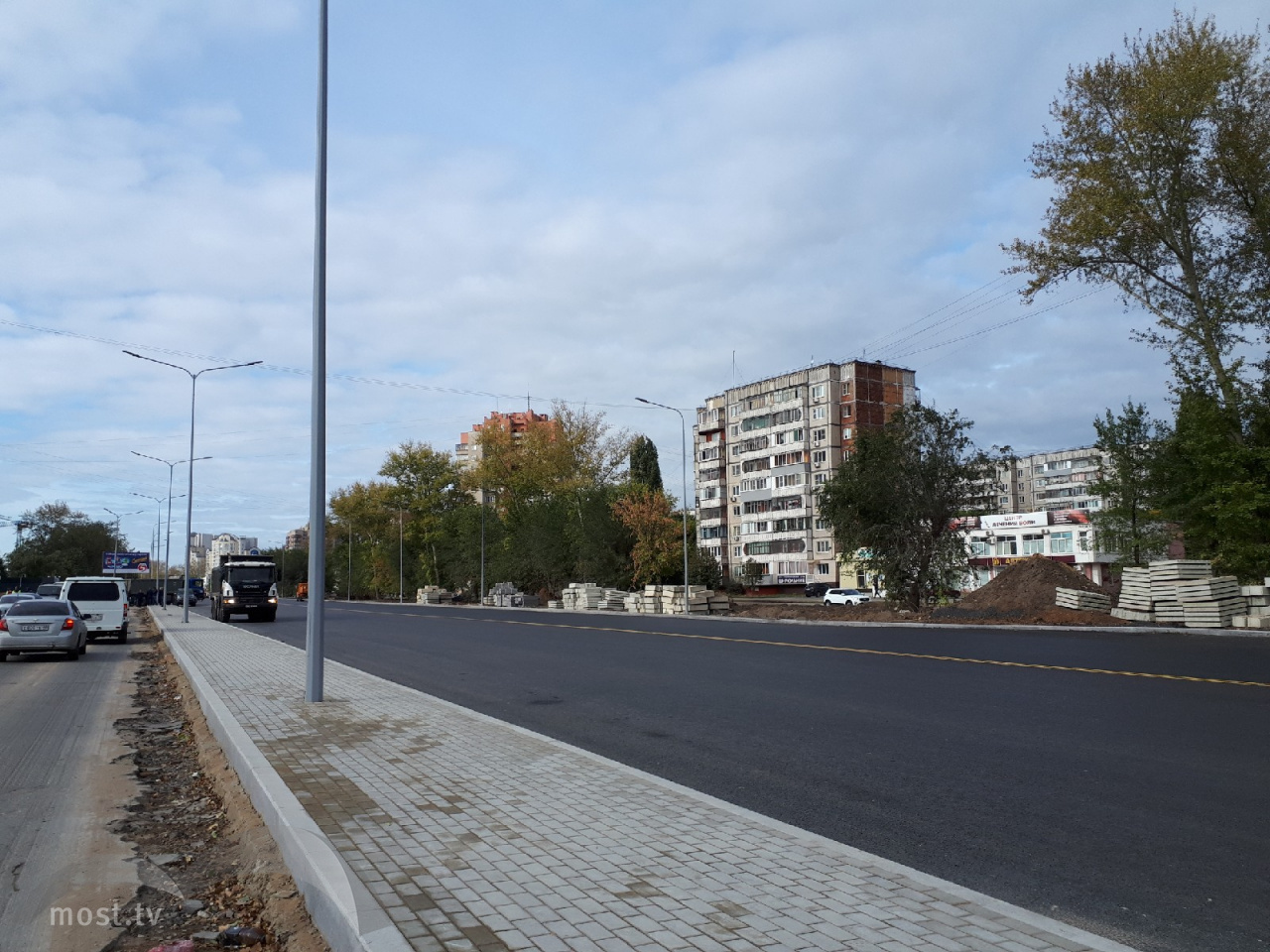

Сегодня депутаты горсовета проводят выездное заседание комиссии по транспорту, дорожному хозяйству и благоустройству. Первая остановка проспект Победы. На его реконструкцию заключен муниципальный контракт с ООО ТК «Руслан-1» почти на 944 миллионов рублей. Ремонт предусмотрен в два этапа: в 2019 — на участке от улицы Катукова до улицы Водопьянова. В 2020 — от улицы Водопьянова до площади Победы. В этом году на реконструкцию выделено 450 млн (2,9 миллионов из городского бюджета, 225 миллионов — из областного).

Председатель городского департамента дорожного хозяйства и благоустройства Николай Воронин говорит, что подрядчик заканчивает работу. Задержка была из-за того, что пришлось уложить плитки больше. Из-за этого увеличилось количество монтажных работ. Депутат горсовета Людмила Яськова поинтересовалась качеством укладки асфальта. Николай Воронин ответил, что нареканий нет. Парламентария интересовали проблемы с ливневой канализации. Главный дорожник рассказал, что выписано 4 претензии, сейчас ливневку чистят. Депутат Владислав Аленин поинтересовались почему проспект не открыли в сентябре, как обещали. Начальник управления строительства Сергей Алпатов сказал, что дорогу они все же открыли. А второстепенные проезды доделают к ноябрю. Остановки начнут устанавливать через неделю.

На комплексный ремонт улицы Космонавтов в этом году выделено 287 миллионов рублей. Работы проводит тот же подрядчик, что и по проспекту Победы.

— «Руслан» 1 получило предписание из-за того, что нарушены сроки производства работ на Космонавтов. 30 сентября должны сдать дорогу, — пояснил Председатель городского департамента дорожного хозяйства и благоустройства Николай Воронин.

Ремонт автодороги по улице Ильича выполняет подрядная организация ООО «Дорожник». Стоимость работ по муниципальному контракту составляет 90,4 млн рублей. Здесь должны заменить асфальтобетонное покрытие, основание автодороги, установить бордюрный камень, отремонтировать ливневую канализацию, тротуары и установить дорожные знаки. На сегодняшний день выполнены работы по разборке асфальтобетонного покрытия, заменено основание, уложен нижний слой асфальтобетонного покрытия. Ведутся работы по монтажу бортового камня, ремонту тротуаров и устройству ливнёвки. Выполнено порядка 80% от общего объема работ. Ремонт магистрали планируют завершить до конца августа. Движение здесь будут перекрывать, чтобы доделать.
